به گزارش کدالنگر بورس24، شرکت گروه صنعتی درپاد تبریز در پاسخ به بند 6 نامه سازمان بورس و اوراق بهادار تهران، آخرین وضعیت پروژه فولاد صنعت صائب تبریز را تشریح کرد.
به گزارش کدالنگر بورس24 ، شرکت گروه صنعتی درپاد تبریز در پاسخ به بند 6 نامه سازمان بورس و اوراق بهادار تهران، آخرین وضعیت پروژه فولاد صنعت صائب تبریز را تشریح کرد.

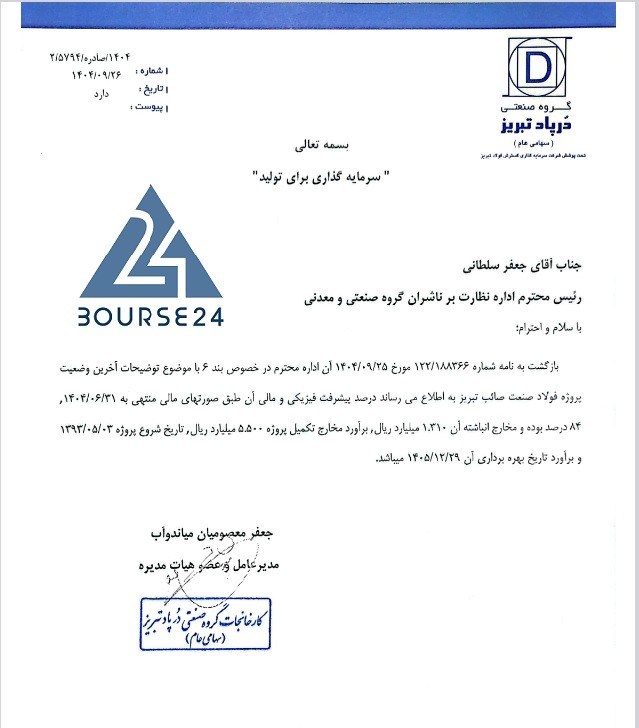

بر اساس اظهارات شرکت، میزان پیشرفت فیزیکی و مالی پروژه طبق صورتهای مالی منتهی به 31 شهریور 1404، به 84 درصد رسیده است. همچنین مخارج انباشته پروژه تاکنون 1,310 میلیارد ریال اعلام شده و برآورد کل مخارج تکمیل پروژه حدود 5,500 میلیارد ریال برآورد میشود.
مطابق این گزارش، تاریخ شروع پروژه فولاد صنعت صائب تبریز 03 مرداد 1393 بوده و برآورد تاریخ بهرهبرداری نهایی آن 29 اسفند 1405 اعلام شده است. با توجه به سطح بالای پیشرفت پروژه، انتظار میرود این طرح در صورت تأمین منابع پیشبینیشده، مطابق برنامه زمانبندی به بهرهبرداری برسد.
